74h chrono : une opération « coup de poing » pour la sécurité

Groupe Pigeon Passage A Niveau (5)

Saint-Grégoire (35)
Supprimer un passage à niveau en 74 heures, sans perturber la ligne Rennes – Saint Malo ?
C’est le défi relevé par nos équipes de PIGEON Terrassement & Environnement lors de l’Opération Coup de Poing (OCP) menée du 14 au 17 mai 2026.

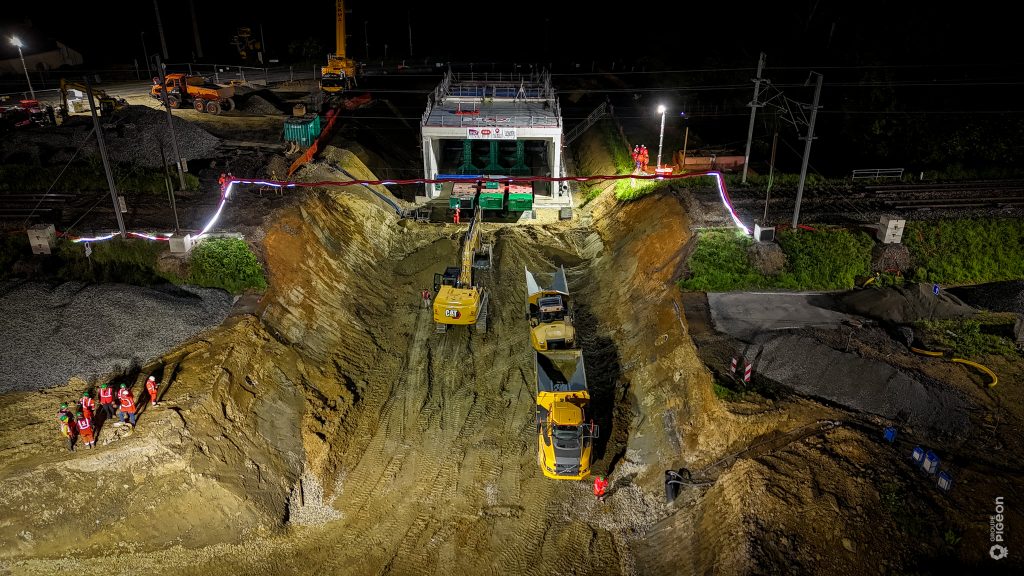

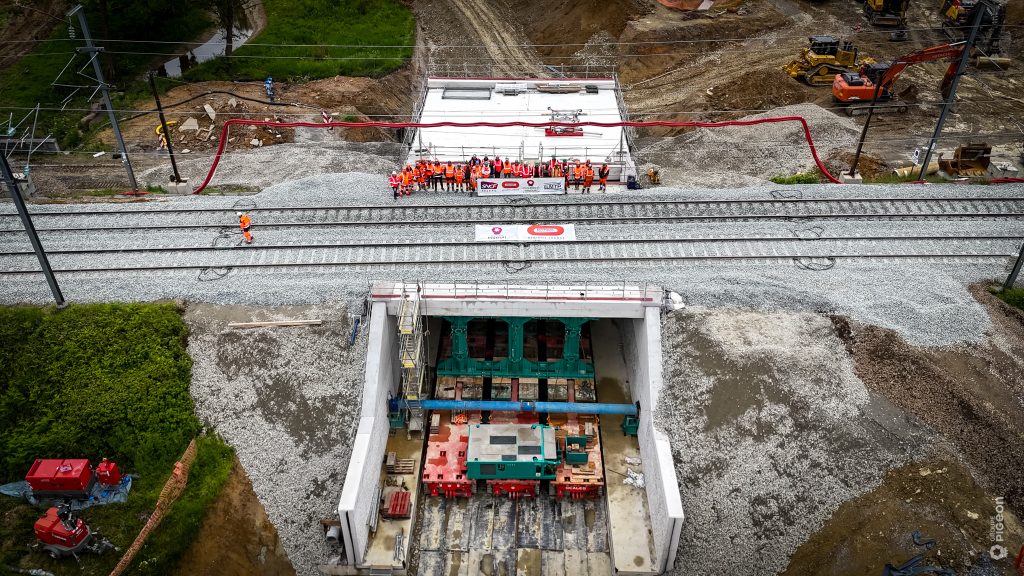

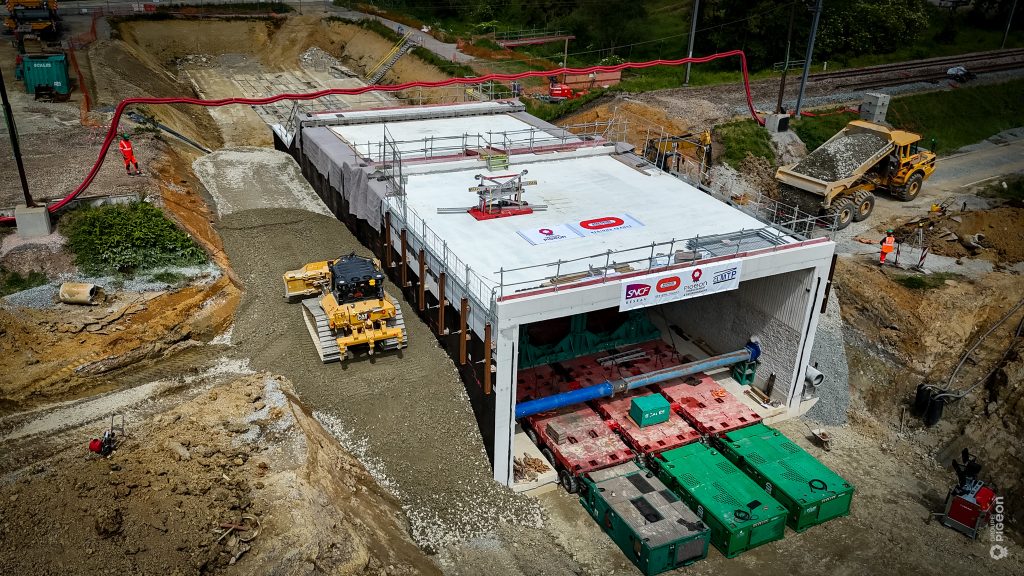

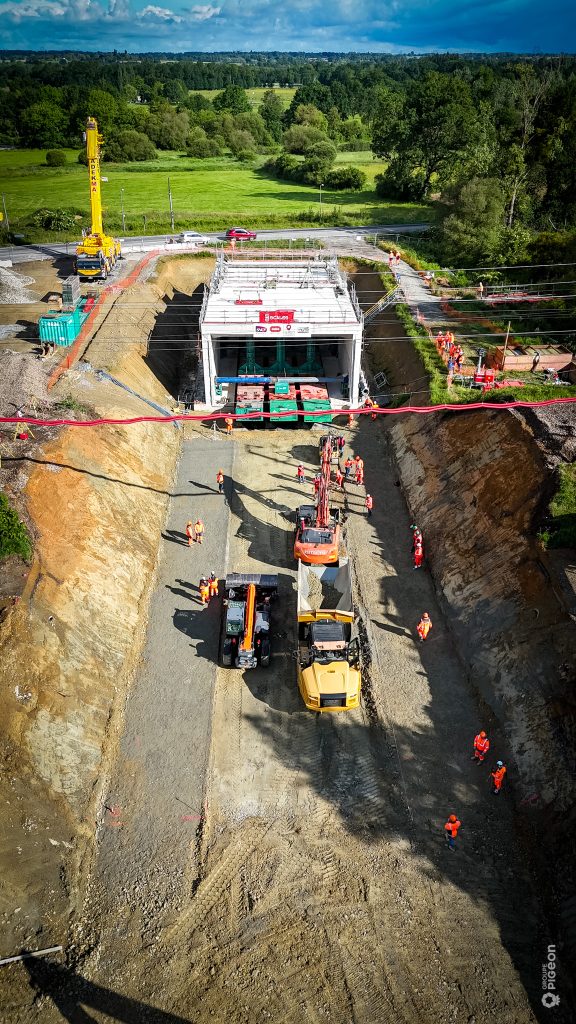

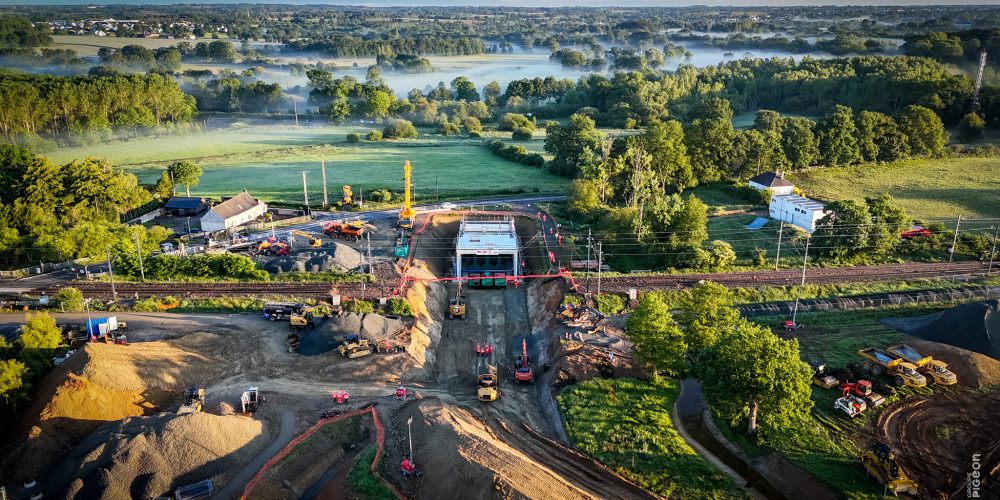

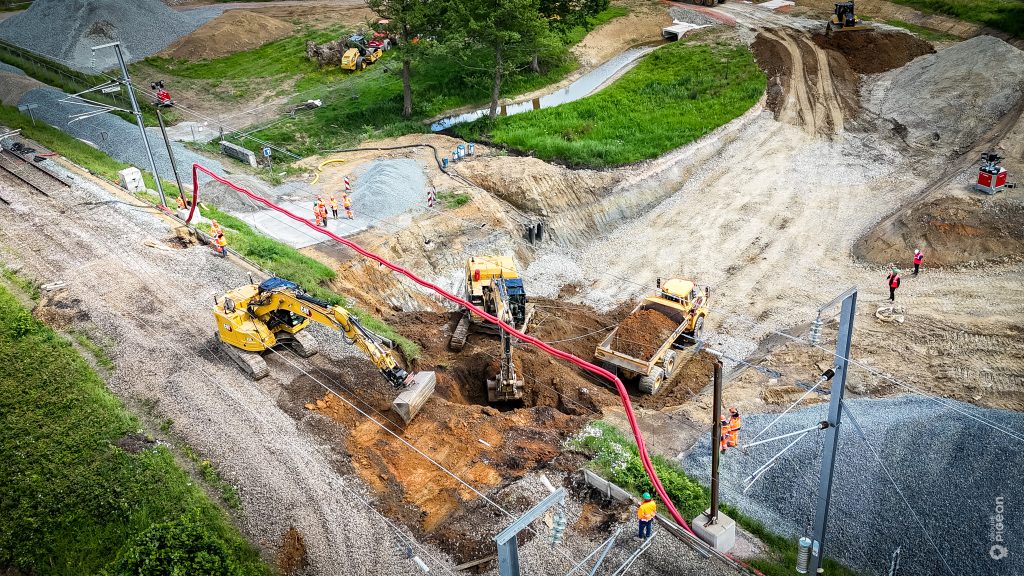

Le PN4 de Maison Blanche, inscrit au programme national de sécurisation après plusieurs accidents, va laisser place à un pont rail-route accolé. Pour garantir la fluidité du trafic et la sécurité des usagers, le chantier s’est déroulé en continu pendant le week-end de l’Ascension.

Une mobilisation massive et coordonnée :
30 personnes issues de nos équipes PIGEON Terrassement & Environnement.

Ce projet, lancé en septembre 2024, a mobilisé la synergie complète du Groupe PIGEON :

Prochaines étapes : Le pont est achevé, place à la construction des rampes nord et sud pour le raccordement aux voiries de Rennes Métropole.

Un grand bravo à tous les intervenants, en particulier à nos équipes du terrain, pour cette performance technique et humaine réalisée en étroite collaboration avec Bouygues Travaux Publics Régions France (mandataire) et CLMTP (travaux ferroviaires) pour le compte de SNCF Réseau .
